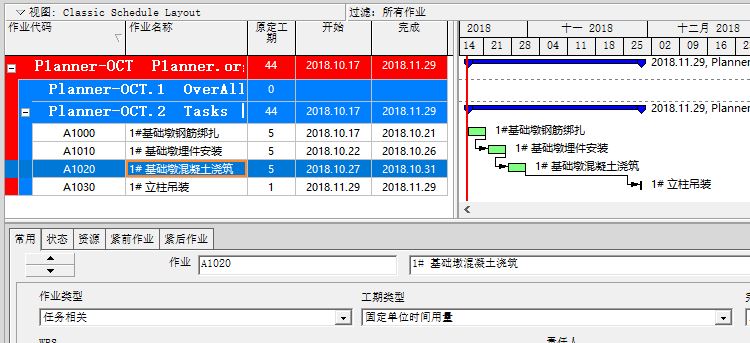

在Primavera P6中,任务作业支持的工期类型有固定单位时间用量,固定工期和单位时间用量,固定工期和资源用量,固定资源用量四种,在使用过程中,我们该如何为任务作业选择合适的工期类型呢?
这就需要我们充分了解上述四种工期类型的意义。
Primavera P6中,当对某项作业任务分配资源时,资源和工期总是满足以下关系:
工期 x 资源单位时间用量 = 资源预算数量
假设我们改变了作业的工期,上面等式中的那个因子会被重新计算,资源单位时间用量还是资源预算数量?
那么就更进一步了解一下任务作业的工期类型
。
务必要记住,上面的计算关系总是成立的。
不同的工期类型决定了上述等式中不同因子的优先级(将会被固定),下表中列出了不同工期类型下改变某个因子对剩余因子产生的影响:
工期类型 | 当改变工期 | 当改变单位时间用量 | 当改变预算数量 |
---|---|---|---|
固定资源单位时间用量 | 预算数量 | 工期 | 工期 |
固定工期及资源单位时间用量 | 预算数量 | 预算数量 | 单位时间用量 |
固定资源预算数量 | 单位时间用量 | 工期 | 工期 |
固定工期及资源预算数量 | 单位时间用量 | 预算数量 | 单位时间用量 |
通过上面的表格可知:
1.当工期类型为固定工期类型时,作业任务的工期总是不会被重新计算;
2.当工期类型为不固定工期类型是,作业任务的工期总是会被重新计算;
