Primavera 20.12 中文界面下无法正常设置栏标签的问题

Primavera 20.12 中文界面下无法正常设置栏标签的问题
默认在横道右侧显示作业名称

之前在使用新版的P6pro过程中,对于栏标签的设置一直保持默认(毕竟,一般也不会有改动的需求)。在最近的一次计划编制过程中,因为需要在横道的右边显示分配的资源数量,当我试图按照官方手册中有关栏标签的说明对甘特进行设置是出现了以下问题:

在栏标签的设置界面下,标签字段并不可选。

Primavera 20.12 中文界面下无法正常设置栏标签的问题

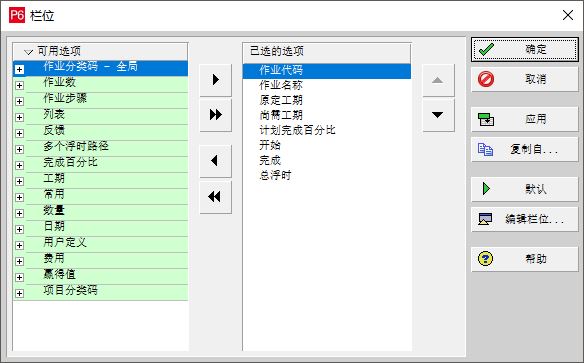

选择对应的栏,发现无法自定义,标签下不显示任何可选字段

再次确认我是严格按照官方发布的文档进行了操作,并且在网上检索并没有发现英文资料里提到这个问题,回想起之前使用P6旧版本时,栏标签字段都是英文,遂判断该问题可能是因为中文兼容性导致,于是退出P6,重新选择英文界面登入,重新设置栏标签,发现所有字段都能显示:

Primavera 20.12 中文界面下无法正常设置栏标签的问题
更改软件界面,标签设置功能显示正常

为了避免因为中文兼容性带来的问题,尽量在英文界面下编制计划,打印之前再将界面语言切换至中文。

原创文章,作者:安迪,如若转载,请注明出处:https://planner.cn/archives/181120210285.html
